论文阅读:ECMWF研究到业务转化R2O流程

目录

The ECMWF research to operations (R20) process

BUIZZA R, ANDERSSON E, FORBES R, et al., 2017. The ECMWF research to operations (R20) process[Z/OL]//ECMWF Technical Memoranda. ECMWF. https://www.ecmwf.int/node/17549. DOI:10.21957/m3r9bvg6x.

本文翻译自 ECMWF 技术文档 806,发布于 2017 年 7 月。主要介绍 ECMWF 研究到业务转化流程的主要阶段和活动。

注:以下“正文”章节内容使用 ChatGPT 和 DeepSeek 翻译自论文,并根据笔者个人理解有所删改整合

以下名为“译注”的章节均为笔者添加,阐述笔者对某章节的个人理解。

正文

摘要

欧洲中期天气预报中心(ECMWF)业务的关键环节之一是“研究到业务” (Research-to-Operations, R2O) 流程,用于升级 IFS 周期 (IFS cycle,即用于预报生产的软件)。 R2O 流程始于一个战略性的 10 年愿景,并最终落实到 IFS 周期的实施。 该流程包括一系列行动,可以概括为六项活动:

  • 规划
  • 开发
  • 测试
  • 评估
  • 沟通
  • 实施

R2O 流程涉及计算客观指标以评估模式性能,并与所有关键利益相关者进行沟通。

本文重点介绍了 ECMWF R2O 流程的主要阶段和活动。

  • 第1节:概述 R2O 流程的六项核心活动
  • 第2节:讨论规划和开发活动,强调它们的三个主要时间跨度
  • 第3节:回顾 R2O 流程中采取的沟通步骤,以确保所有关键利益相关方获得充分信息
  • 第4节:分析 R2O 流程的最后阶段 (最后的8-10个月),即 IFS 周期的最终实施
  • 第5节:讨论评估和诊断活动,并介绍用于评估预报性能的标准,包括关键评分指标及其他衡量标准,并据此决定 IFS 周期是否准备就绪
  • 第6节:讨论在整个过程中如何考虑用户的需求
  • 第7节:介绍对 R2O 流程进行审查和改进的持续性工作
  • 第8节:总结

原文注:综合预报系统 (The Integrated Forecasting System, IFS) 用于生成 ECMWF 的预报,其中包括 ECMWF 使用的地球系统主要软件及相关脚本,以及用于预报生产 (包括同化和预报) 的业务流程配置。

1. ECMWF R2O流程的6项活动

图 1 展示了一个框架示意图,该框架基于六项关键活动,用于理解和审查 R2O 流程:

  1. 规划 Planning
  2. 开发 Development
  3. 测试 Testing
  4. 实施 (进入业务) Implementation (into operation)
  5. 评估 (和诊断) Evaluation (and disgnostics)
  6. 沟通 (Communication)

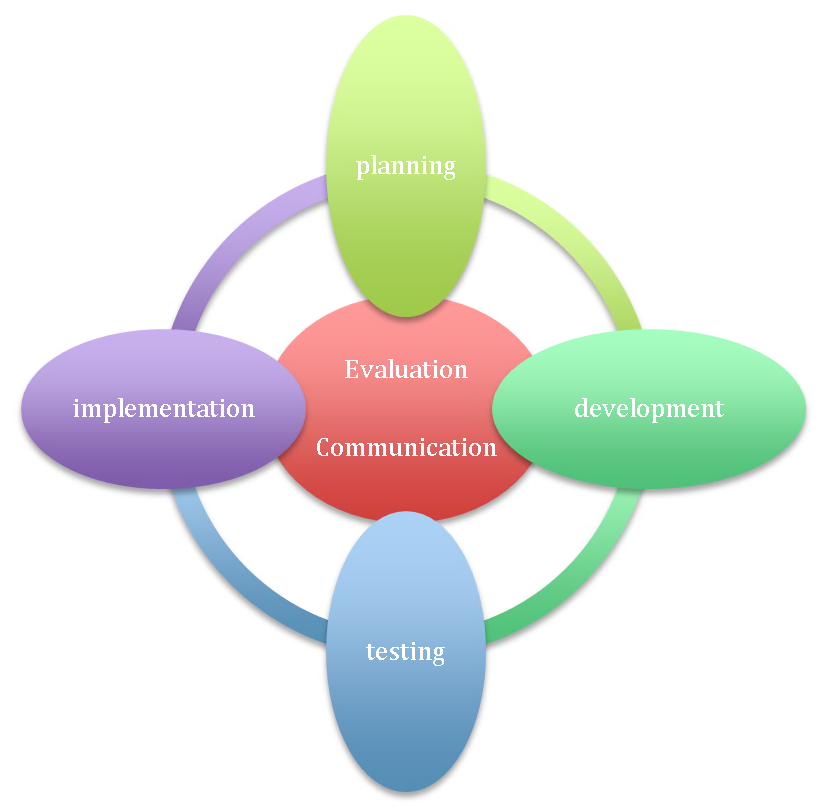

图 1 ECMWF R2O 流程包括六项关键活动:规划、开发、测试、实施、评估和沟通。规划、开发、测试和实施以循环和顺序的方式依次进行,而评估和沟通活动贯穿整个R2O流程,以支持其他活动,确保决策基于客观标准,并实现有效沟通。

译注:图片来自原文,下同

规划 始于高层次的战略讨论,确定实现战略目标所需的主要开发领域。 在此阶段,将分析人力资源和计算资源的可用性,并将其纳入考虑。

规划之后是 IFS 的变更 开发测试。 这两项活动紧密相关,变更首先以模块化方式进行测试,然后逐步合并:

  1. 单独开发的功能在相关配置中进行独立测试
  2. 开发的功能被合并,并在更接近业务套件 (operational suite) 的配置中进行测试
  3. 所有被接受实施的开发内容被合并到新的 IFS 周期中,并在研发实验中进行测试
  4. 一旦在研究部门 (Research Department, RD) 完成评估和最终确认,新的 IFS 周期将移交至预报部门 (Forecast Department, FD)

在最后阶段,新 IFS 周期的性能将与业务套件 (operation suite, o-suite) 进行比较,并评估计划的模式变更对业务产品的影响。

原文注:术语 “operation suite”(o-suite)涵盖数据获取、观测质量控制与筛选、分析 (包括集合数据同化 (EDA)、高分辨率四维变分分析 (4D-Var) 以及海洋集合分析 (ORAS5)),预报 (包括高分辨率单一预报、最长 46 天的耦合集合预报 (ENS) 以及最长 13 个月的季节集合预报 (S4)),以及再预报 (适用于 ENS 和 S4)。

如果测试结果总体被判定为正面,接下来将进入 实施 阶段。

评估诊断 是用于客观衡量计划变更是否带来改进或退化的关键活动。 这些活动在开发和测试阶段均会进行,并用于日常监测预报性能。 在日常监测中,它们有助于识别预报中的缺陷,促使开展进一步调查,为未来的模式变更提供反馈。 此阶段的一个关键方面是选择用于评估性能的指标,包括跟踪多年来模式变更的影响,并比较测试阶段模式升级的影响。

沟通 活动支持其他活动,确保所有关键利益相关方都能获得充分的信息支持。

2. 规划和开发活动的三个主要时间跨度:长期战略、中期和短期

可以将规划与开发活动划分为三个主要时间跨度,这些时间跨度也体现在向 ECMWF 委员会提交的规划和进展报告中:

  • 长期战略规划:涉及可能需要多年甚至长达 10 年时间并需要大量资源的开发工作;这些内容在高层 10 年战略中进行讨论,并在 4 年计划中进一步详细阐述
  • 中期规划:涵盖 1 至 4 年时间尺度的开发工作;这些内容在 4 年计划中进行讨论
  • 短期规划:包括较小的开发工作,或长期和/或中期工作的收尾阶段;也可能包括为解决预报系统中的特定问题而启动的评估和诊断过程 (可能是对用户反馈的回应);还可能包括因计算环境和/或软件库变化而引发的适应性调整

具体示例:

  • 长期战略规划与开发活动:将 ECMWF 开发的大气/陆面模型与 NEMO 联盟 (the Nuclueus of the European Modeling of the Ocean Consortium) 开发的动力海洋模式耦合,其中还包括一个交互式海冰模式 (LIM,Louvain-la-Neuve Sea Ice Model)。 这项工作需要较长的规划阶段,获取 ECMWF 尚未具备的相关专业知识,并实施海洋和海冰模式组件。 它包括将两个模式与大气的耦合、对 ECMWF 软件基础设施的重大调整、大量测试和评估,并最终实施。
  • 中期战略规划与开发活动:升级 ECMWF 的微物理方案,引入了五种水凝物方案。 此项开发涉及对 ECMWF 现有模式的重大改进,需要一定资源,并经过几年的开发和测试。
  • 短期规划与开发活动:最近对 ENS (集合预报系统) 中用于模拟模式不确定性的随机方案配置的更改。 这一修改需求是在测试新模式周期时通过评估和诊断活动发现的。 相较于前述两个案例,这项工作所需的资源和测试量相对较少,因此得以快速规划和实施,从问题发现到变更实施大约用了 1 年时间

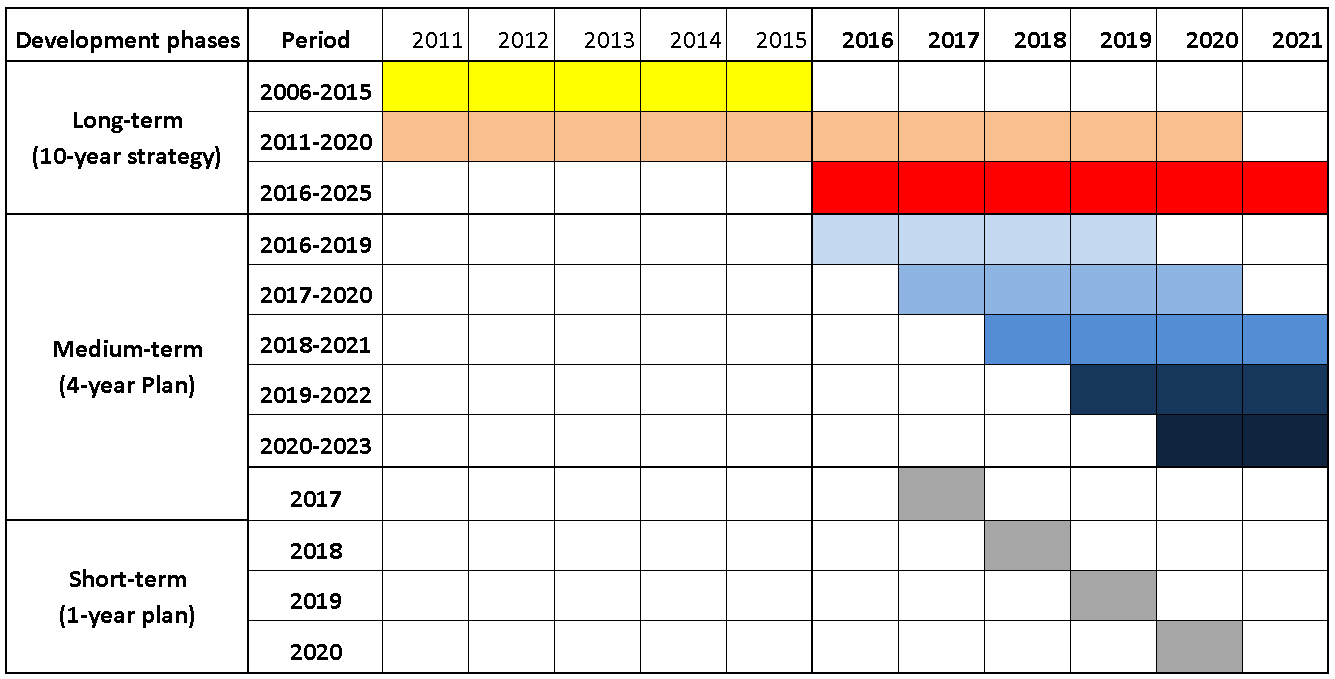

图 2 展示长期、中期和短期开发之间联系的示意图,这些内容分别在 10 年战略、4 年规划和 1 年详细计划中向各委员会汇报。

这三个开发阶段与 ECMWF 向委员会提交的文件之间存在联系:10 年战略、4 年计划和 1 年详细计划(图2)。

  • 10 年战略:长期开发首先以较为概括的方式在战略规划阶段被提出,并在 10 年战略的制定过程中进一步具体化。 10 年战略每 5 年向委员会提交一次,每 5 年进行一次审查,以确保在两个连续战略周期之间工作的平稳和有效过渡。
  • 4 年计划:对战略规划进行得到细化,并涵盖长期和中期开发任务。 每年向委员会提交一次,连续 4 年计划之间的重叠确保了工作的连续性和平稳推进。 值得注意的是,该文件还会讨论主要工作领域的进展,以便委员会能够跟踪前几年提出的开发内容及其进展情况。
  • 1 年详细计划:定义得更加详细,明确标识了截止日期和里程碑,并具有可追溯性。 主要讨论短期开发任务,通常与前几年 4 年计划中提出的中期开发相关。 还包括为解决在评估和诊断业务系统性能时发现的 (已知) 问题所需的开发工作。

原文注:ECMWF 设有多个咨询委员会,以提供外部意见和建议,其中包括 科学咨询委员会 (Scientific Advisory Committee, SAC) 和 技术咨询委员会 (Technical Advisory Committee, TAC)。

3. R2O流程中的沟通活动

委员会定期了解计划和工作进展:

  • 10 年战略 每5年更新一次,并向委员会提交
  • 4 年活动计划 每年提交给委员会,并在部分内容上进行年度更新
  • 1 年详细活动计划 每年向委员会提交

委员会对 ECMWF 的计划和进展进行评论和审查,并要求 ECMWF 报告被认为相关且重要的具体问题。

  • 科学咨询委员会 (SAC) 特别主题报告,ECMWF 报告 SAC 决定的特定领域的进展与未来计划
  • 技术咨询委员会 (TAC) 模式性能报告,讨论业务系统的性能、成员国的检验以及最新变更对预报性能的影响

外部沟通

  • 公开的同行评审学术文献
  • ECMWF 出版物,如 Newletter 和 Technical Memoranda

ECMWF 网站相关信息:

译注:已更新到最新网址

内部沟通

一系列会议和活动,包括:

  • 非正式和正式的 Team / Section 会议
  • 专题会议 (例如由领导 IFS 变更开发的人员主持的研讨会)
  • 计划和进展报告会议,在 Section 级别 (每 4-8 周一次) 和 Department 级别 (每 3-6 个月一次) 举行
  • 跨部门季度评估与诊断 (Quarterly Evaluation and Diagnostic, QED) 会议
  • 高级管理团队 (Senior Management Team, SMT:包括主任、副主任和首席科学家) 月度会议,以及扩展 SMT (SMT 加 Head of Sections) 季度会议
  • SMT 年度计划会议

开发模式变更和升级的科学家/专家会通过非正式和正式的 Team / Section 会议讨论计划、展示进展并审查工作。

Team Leaders 和 Head of Sections 定期向相关 Director 和 SMT 更新工作进展 (特别是 SMT 每月审查进展,并跟踪计划实施是否按时完成)。

Department 每 3 至 6 个月召开一次会议,讨论和审查进展,并制定 1 年和 4 年计划。

内部沟通还依赖于基于网络的工具和共享网页。

实施工作组

每个 IFS 周期的实施由 实施工作组 (Implementation Working Group, IWG) 管理。 该小组包括参与 R2O 流程的关键人员。 通常在研究部门开始将所有代码变更合并到公共存储库前约 2 个月召开第一次会议,讨论下一个周期应包含的变更内容,审查进展,评估性能,并管理实施过程。 IWG 的工作方式在第 4 节中讨论,其中详细介绍了 R2O 流程的最后阶段 (最后 8-10 个月)。

与用户的沟通

模式变更 (过去和即将到来的) 也会在会议期间向用户传达,特别是在年度 ECMWF 预报用户大会 (User of the ECMWF Forecast, UEF) 和成员国访问期间。 相关信息也会在 ECMWF 网站上报告。

开发和研究成果以及有趣的研究通过同行评审文献和内部出版物 (研讨会和研讨会论文集、技术备忘录和通讯文章) 传达给科学界。

4. 面向实施的R2O流程最后阶段

现在假设规划活动已经完成,开发和第一轮测试也已经完成。 同时假设第一轮实验的评估表明,下一轮计划中的变更可能会带来改进,并且沟通活动也按预期完成。 我们现在已经进入了 R2O 流程的最后阶段,这一阶段通常需要 8 到 12 个月时间,具体包括以下步骤:

  • 逐步测试所有新开发内容,以便更容易识别相互作用,定位问题的根源并制定解决方案;
  • 首先在低分辨率下进行彻底实验,以便在测试中包含更多独立案例,然后在全分辨率下进行实验;
  • 使用明确且客观的指标评估和诊断性能;
  • 确保沟通按预期进行。

确定 IWG 成员:R2O 流程最后阶段的第一步

  • 共同主持:研究部门 (RD) 的一名人员,过去两年中,此人是 ECMWF 的两名首席科学家之一
  • 共同主持:预报部门 (FD) 的一名人员,过去两年中,此人是 Head of Production Section 的负责人
  • 研究部门 Head of Sections
  • 预报部门 Head of Production
  • 参与新 IFS 周期准备和移交的 RD 和 FD 关键人员

IWG 会议出席人员

  • 部分参加:根据每次会议的议程确定,不会让所有人因不必要的会议而负担过重
  • 广泛参加:分析新实验套件 (e-suite) 的整体评估并做出关键决策时。确保所有所需的专业知识都在场,以促进讨论并帮助解释结果

原文注:e-suite (experimental suite,试验套件) 是与 o-suite (operational suite,业务套件) 对应的预报生产系统,但它基于新的 IFS 周期

IWG 与管理层关系

  • IWG 负责管理实施过程,向管理层提供建议,判断新的 IFS 周期是否准备好实施,并提出实施日期
  • 管理层根据 IWG 的建议决定是否按建议进行

具体而言,IWG 的任务包括:

  • 控制实验:启动基于当前业务周期的控制实验,作为测试阶段的参考,用于评估每个提议变更的影响
  • 功能审查:审查所有计划的 IFS 变更,这些变更通常作为前一个 IFS 周期的分支,并评估是否有足够证据表明它们已准备好合并到新周期中,以及这些变更是否对业务生产所需的计算资源有影响
  • 代码集成:决定哪些分支已准备好实施到 e-suite 中,以及如何逐步合并它们
  • 测试:定义测试的时间段,通常是过去的两个暖季和冷季,并启动测试活动
  • 试验套件:确定 IFS 周期的最终内容,并建立 e-suite 的内容;开始将 e-suite 作为 RD 实验运行,并与参考进行比较;确定可能的实施日期
  • 移交:在运行大量案例后,评估 RD e-suite 是否按预期运行,并确定周期是否准备好移交至 FD,以便他们可以开始与 o-suite 并行运行
  • 平行试验:启动 e-suite 和 o-suite 的并行实时测试,包括产品生成;向成员国提供 e-suite 数据的访问权限
  • 评估诊断:指派 FD 预报评估团队进行独立于开发人员的进一步评估和诊断
  • 用户影响:评估用户影响(技术和气象方面),并确定和协调支持软件和气象应用软件的修改开发,以完全支持新周期并帮助用户适应变更
  • 版本冻结:冻结新的 IFS 周期;确认和/或修订实施日期,并提前足够时间通知用户
  • 业务切换:将新的 IFS 周期实施到业务中(即关闭业务周期,并将 e-suite 标记为 o-suite)
  • 交流材料:在上述所有阶段中,协调内部和外部的沟通材料准备,确保所有利益相关方了解进展

定期会议频次:最初大约每月一次,然后根据工作进展和实施日期的临近程度增加频率。

IFS 周期报告

  • 制作时间点:IFS 周期被冻结后
  • IWG 准备的内部文件,总结了周期的关键内容及其对预报性能的预期影响
  • FD 分析人员在比较 e-suite 和 o-suite 时的参考,以评估基于并行运行的 e-suite 和 o-suite 的结果是否与早期的 RD 实验一致(一致性被视为新软件从 RD 到 FD 移交按预期工作的证据)
  • 用于准备外部沟通文件和网页,向用户宣布计划的 IFS 周期变更

计算资源

由于 ECMWF 旨在及时发布预报,因此特别注意确保 IFS 周期的变更不会导致产品发布的延迟。 这是 IWG 在决定哪些提议的变更可以实施时首先审查的问题之一。

示例

  • 时间:2017 年 4 月初,45r1 IWG 第一次会议(43r3 之后的周期,计划于 2018 年初实施)
  • 主题:在高分辨率预报模式中耦合动力海洋模式 NEMO 的可能性
  • 前期研究:早期测试表明,这一变更带来了改进,但需要增加计算资源
  • 会议决定:进一步评估具体需要多少额外资源,并探讨是否可以通过更改系统的某些部分(例如 I/O,输入/输出软件组件)来弥补这些资源需求
  • 后续:结果将被审查,并决定是否可以将此变更包含在此次模式升级中,或者是否需要更多实质性工作以使其可行

示例:IFS周期43r3的R2O流程

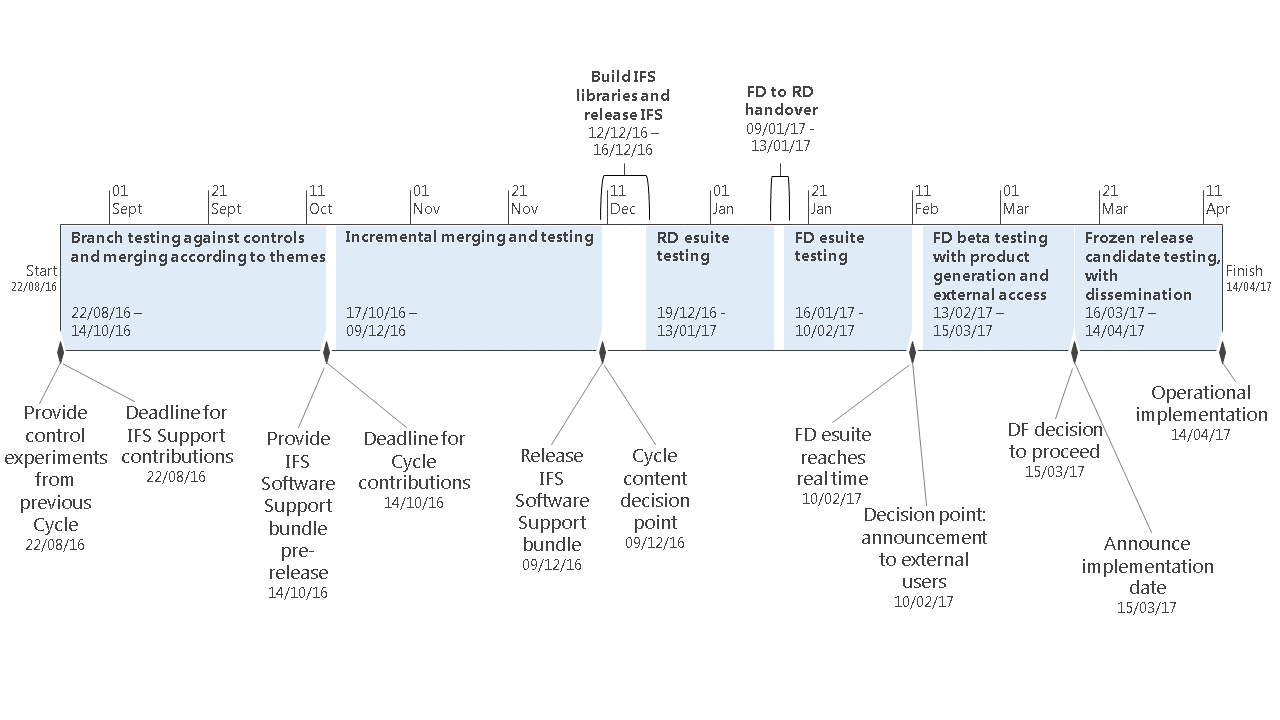

图 3 由 43r3 IWG 于 2016 年 7 月制定的 R2O 过程最后阶段的甘特图,适用于 IFS 周期 43r3,该周期最终于 2017 年 7 月 11 日实施,比原计划有所推迟。菱形标记表示关键决策点。

图 3 展示了 IFS 周期 43r3 中上述所有任务和活动如何相互关联,以及 43r3 IWG 开始工作时为每项任务分配的时间及关键决策的制定时间。

实施延迟

与 2016 年 7 月制定的计划相比,实施最终延迟了约 3 个月 (2017 年 7 月 11 日而非2017 年 4 月 14 日)。 这一延迟是由于 2016 年 12 月和 2017 年 1 月在 RD e-suite 测试阶段发现的问题所致。 这些问题需要对已经合并的部分模式变更进行修订,并进一步实验。 这些问题在业务实施之前被发现并解决,这使我们相信 R2O 流程正在按预期运行。

流程改进的关键领域之一是尽早进行更多的测试和评估,这样问题更容易被发现和修复,而不是在大量合并完成后在后期才发现。

最后阶段持续时间

IFS 周期 43r3 的示例表明,R2O 流程的最后阶段从参考控制实验可用 (2016 年 8 月 22 日) 到实施 (2017 年 7 月 11 日) 大约花费了 11 个月。 对于之前的 IFS 周期 43r1,R2O 流程的最后阶段大约花费了 12 个月。 对于即将实施的下一个周期 45r1,我们的目标是进一步缩短这一时间。

5. 评估和诊断阶段应用的指标与决策标准

客观评分/指标

  • 作用:用于评估潜在模式变更的预期影响和监测预报系统的性能。评分/指标指数的突然变化用于标记潜在问题
  • 应用:在不同阶段应用不同的粒度级别,仅在 R2O 流程的最后阶段进行全面评估
  • 种类:包括理事会批准用于监控 ECMWF 预报性能的 6 个主要评分(其中 4 个为补充评分)
  • 获取:指标的时间序列可在 ECMWF 网站上获取,并每年定期向委员会报告

译注:可以访问 ECMWF 网站浏览评分图形

评分卡

评分卡用于总结 e-suite 和 o-suite 的性能,并识别需要特别关注的变量和/或区域。

图 4 和图 5 展示了两个评分卡的示例,用于评估 IFS Cycle 43r3 的性能(这些评分卡帮助决定该周期是否准备好投入业务实施,并被纳入 43r3 IWG 编写的描述 43r3 周期的内部文件中)。

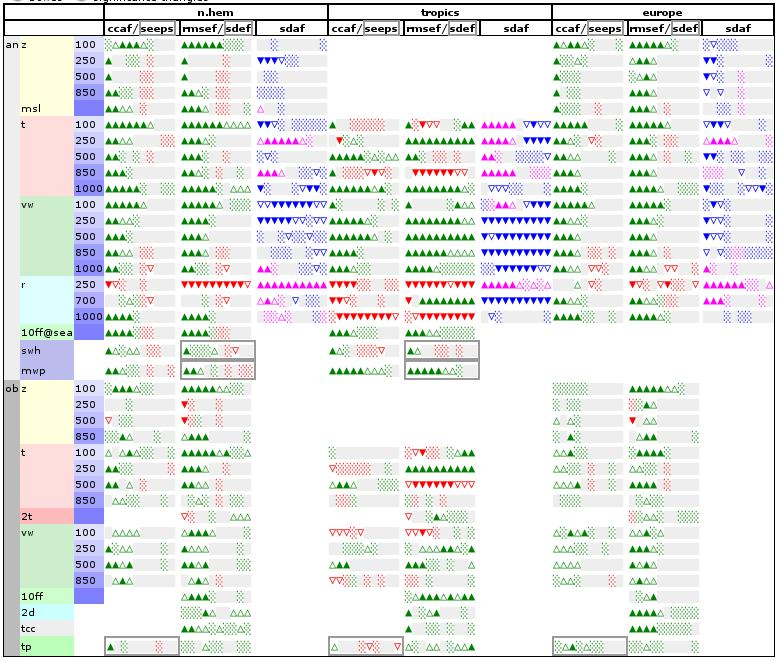

图 4 单一高分辨率(Tco1279L137)预报的评分卡。该评分卡通过合并夏季和冬季实验的 43r3实验数据构建。对于误差 (ccaf和rmsef):向上的绿色三角形表示 43r3 的均方根误差 (RMS误差) 比 43r1 (业务版本) 更低 (得分更好),且在 99.7% (实心) 或95% (非实心) 的统计显著性水平上显著;向下的红色三角形表示相反情况。对于活跃度 (sdaf):洋红色表示 43r3 比 43r1 更活跃,蓝色表示 43r3 比 43r1 更不活跃。

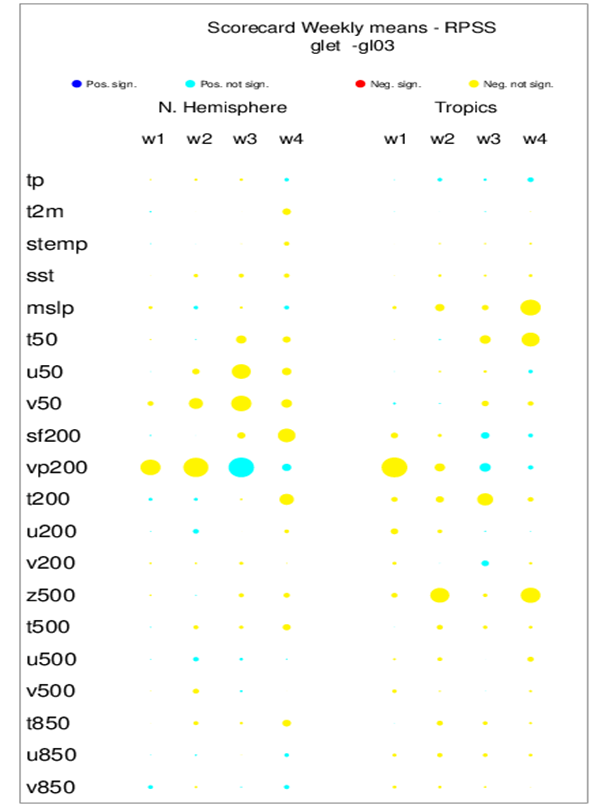

图 5 适用于 43r3 中期/月度集合预报 (ENS) 的评分卡示例。它显示了 43r3 与 43r1 实验之间排序概率技能评分的差异。正差异 (深蓝色或青色) 表示43r3表现更优,而负差异 (红色或黄色) 表示43r3性能下降。

译注:可以访问 ECMWF 网站浏览在线版评分卡,例如

个例分析

平均评分通过 e-suite 和 o-suite 的特定案例研究进行天气学评估支持。 案例研究用于更好地理解平均评分中看到的特征,和/或调查与模式变更相关的“潜在”影响,这些影响可能在平均评分中看不到,例如,因为变更仅影响罕见事件,难以收集足够大的样本。 通过应用诊断工具(例如识别模式偏差和随机误差成分)也有助于解释平均评分中看到的特征。

人员监控

在 R2O 流程的最后阶段,监测业务预报性能的分析人员还负责查看 e-suite 的性能。 在最终并行运行期间,分析人员还可以访问 e-suite 和 o-suite 生成的全部产品,并在每日报告中评论两者之间的差异 (无论是正面还是负面)。 在 RD 和 FD e-suite 结束时,通常有大约 1 年的干净 e-suite 与 o-suite 预报数据用于数据同化 (包括集合数据同化 EDA 和高分辨率分析) 以及高分辨率预报,以及大约 100 个中范围/月度集合 (ENS) 案例。

决策

如果结果被认为是令人信服、稳健且基于足够大的样本案例,IWG 将向管理层建议是否实施新周期,并提出实施日期。 一旦管理层决定是否继续并确认实施日期,用户将被告知。 确保用户在业务变更前有足够的准备时间:

  • 小变更:至少提前 4 周,不需要用户进行大量工作即可继续使用数据
  • 重大升级:至少提前 3 个月,例如分辨率更改

除非出现任何不可预见的问题,新的 IFS 周期将在计划的实施日期替换业务周期,e-suite 将停止运行。

6. 用户需求与R2O流程

新需求

用户可能会提出需要在新的 IFS 周期中解决的问题。 例如,他们可能要求生成新的模式参数 (例如,几年前他们要求对风场的后处理结果也生成 100 米高度风场,以用于风电场应用); 或者他们可能要求调整数据分发时间表。

所有请求都会被考虑,并对那些被认为适合实施的请求进行更详细的分析。 技术咨询委员会 (TAC) 在这些请求的优先级排序方面发挥积极作用。 如果这些请求需要对模式进行更改,则需要将其纳入 R2O 流程:

  • 少量工作:直接交给相关领域的科学家,并要求他们在准备新模式周期时考虑这些请求
  • 大量工作:例如涉及到整个业务套件组织方式的调整,这些请求将在 4 年计划和 1 年详细计划的规划阶段讨论。 如果被接受,所需的工作将被纳入 4 年或 1 年详细计划中,并按照常规流程推进

模式问题

此外,用户可能会发现业务预报中的错误和问题。对此,问题会被立即讨论:

  • 如果错误严重且存在快速解决方案:例如明确是由某个“BUG”引起的,则解决方案会在多个案例中进行测试。如果干净和并行实验表明修复能带来更好的结果,则会实施该修复
  • 如果没有快速解决方案,或者并行实验的结果不一致:研究部门 (RD) 会讨论是否有可能在即将到来的 IFS 周期中解决该问题。如果有可能,则按照上述流程推进工作,并将变更纳入下一个可用或合适的周期中。如果不可能,则将讨论转移至规划阶段

OpenIFS 项目

使用 ECMWF 模式的科学家也可以影响模式升级,例如参与 OpenIFS 项目的科学家。 该项目为研究机构提供了 ECMWF IFS 某些组件的易于使用版本:IFS 预报能力 (无数据同化)、单柱模式 (SCM) 版本以及相关的软件和文档支持。 OpenIFS 在 ECMWF 设有一个技术支持团队,但详细科学支持的资源有限。 该项目于几年前成立,旨在增加 IFS 的外部学术用户数量,从而加强 ECMWF 与学术机构之间的合作,使 ECMWF 能够更轻松地将外部的新开发成果集成到 IFS 中。 这种反馈的一个例子是在最近的 IFS 周期中加入了允许模式以单精度运行的更改:这项工作是与牛津大学合作使用 OpenIFS 模式版本完成的。

7. R2O流程的持续审查活动,包括IDEA项目

R2O 流程,特别是其最后阶段 (最后8-10个月的工作),最近已经过修订,并仍在持续审查。 这一过程得益于内部项目 IFS Development and Evaluation (IDEA) 项目的创建,该项目于 2016 年启动,旨在改进 IFS 周期的交付流程。 IDEA 项目是一项跨部门活动,分为三个主题:开发与测试评估与诊断沟通。 其职责是全面审视 IFS 周期开发过程,识别并实施改进措施,以确保我们能够高效地进行研究,并有效地将其转化为业务应用。 项目涉及许多不同方面,其中一些已经实施,另一些仍在进行中。

一些关键成果包括:

  • 提高计算资源利用效率:确定了用于数据同化和预报的降低分辨率测试套件配置,现已在 RD 的开发测试中广泛使用,并指定了相关的控制实验方案。 这不仅提供了相关的评估结果,还提高了超级计算机的吞吐量并减少了存档数据量。
  • 明确合并个人贡献的流程:确保在早期发现任何潜在的相互影响,并在团队/部门内进行适当测试。 一旦准备就绪,这些经过测试的预合并贡献将由 IFS 部门进行系统性合并和测试,从而确保科学和技术变更的可追溯性,以便在出现意外结果或相互作用时能够快速定位问题。
  • 引入 JIRA 软件项目管理工具:这一重大改进在 43r3 周期中实施,为 IFS 提供了一个集中存储所有开发信息的平台。 JIRA 是一流的软件开发管理系统,可以系统地记录从漏洞修复到重大科学改进的所有开发信息,并提供透明、可搜索的数据库。 每次代码变更都在系统中记录,包括变更内容、相互作用、已执行的测试和评估以及其他详细信息(如对 R2O 流程其他部分的依赖)。 例如,IFS 代码变更中新增的输出参数可以在 JIRA 中与成员国用户请求关联,还可以与数据治理关联,确保信息传递至 FD 及外部用户,作为新的业务产品。 JIRA 的引入有助于项目管理和版本交付,改善 ECMWF 内部及成员国、合作国和外部合作机构之间的沟通,并实现 IFS 相关文档的集中管理和优化。
  • 早期技术测试:建议在 R2O 流程早期进行更多技术测试。 随着配置集的增加,需要确保一个配置的变更不会导致另一个配置出现问题。 如果在早期进行测试,可以比在后期合并过程中更快地诊断和修复问题。 这可以通过创建标准、快速运行的技术测试并明确验收标准来实现。 长期来看,这些测试可以自动化,为 IFS 研发流程向 持续集成 (CI) 模式转变奠定基础。 CI 是一种标准的软件开发模式,通过频繁测试 (例如每日) 将各个分支持续合并到一个聚合开发分支中。 这种模式可以显著缩短反馈周期,使科学和技术问题能够在早期阶段被识别并解决,而不会在长时间独立开发后才暴露。
  • 改进沟通流程:例如,让 FD 更早参与 IFS 周期会议,并加强跨部门之间的评估结果交流。
  • 改进文档流程:涵盖多个层面,包括代码开发人员的测试程序,将 IFS 科学文档的更新更紧密地与 IFS 周期流程相结合,为用户提供更全面的业务输出参数文档。

这些只是最近针对 R2O 流程的部分活动,旨在促进沟通并为高效流程提供工具和环境。 在确保 IFS 升级快速实现新创新的同时,还需要平衡仔细测试和管理影响,以确保为用户提供稳健且成功的实施。

IDEA 项目预计将在 2017 年结束,届时将完成两个 IFS 周期的实施。 未来计划在每个周期后继续审查 R2O 流程,借鉴经验教训,并识别需要进一步改进的领域,如软件基础设施测试框架合并与测试策略评估指标诊断工具沟通机制等。

8. 总结

本文件重点介绍了 ECMWF R2O 流程的关键阶段,并讨论了其一些关键方面的组织方式:

  • 第1节:描述 ECMWF R2O 流程的六项主要活动:规划、开发、测试、实施 (进入业务)、评估(和诊断)以及沟通
  • 第2节:讨论规划与开发活动,如何规划长期、中期和短期开发,以及它们之间的相互联系。讨论规划如何传达给 ECMWF 委员会
  • 第3节:回顾在从规划到业务实施等其他 5 项活动期间进行的沟通活动
  • 第4节:重点介绍 R2O 流程最后 8-10 个月的关键阶段。 讨论这些阶段如何由一个工作组管理,并展示了这些阶段的时间安排,特别是 IFS 周期 43r3 的时间表 (2017 年 7 月 11 日实施)
  • 第5节:简要回顾用于评估拟议模式变更的性能和评估指标
  • 第6节:展示如何在 R2O 流程中考虑用户请求
  • 第7节:讨论 ECMWF 正在进行的一些内部活动,包括 IDEA 项目,这些活动正在继续审查 R2O 流程,并探索进一步简化和改进的可能性

拥有清晰、稳健且高效的 R2O 流程是 ECMWF 取得进展的关键,继续评估和审查 R2O 流程以识别未来进一步改进的机会非常重要。

注:正文部分到此结束,以下部分为译者添加

以下部分正在撰写中,有待后续更新

讨论

测试

所有的流程都以测试为首要前提

平行试验提供服务

MESO 1KM系统

通知用户

新HPC切换
